近日,隨著最后一條線的正式聯通,標志著武陵大道快速路遷改攻堅戰取得勝利:220kV電力遷改工程順利完成。
武陵大道快速路220kV電力遷改工程共有西電鐵Ⅰ線、燕潭Ⅰ線、燕潭Ⅱ線三條線路,遷改線路跨度長,同時涉及武陵大道、蓉江四路和創(chuàng )業路等眾多項目,其中,西電鐵Ⅰ線遷改需要確保不能影響贛深高鐵運行,遷改時間緊迫,任務繁重。
為加快推進遷改任務,工程管理公司武陵大道快速路項目部的黨員發揮模范帶頭攻堅克難的精神,主動對接市供電公司、遷改施工單位、蓉江建投和區征拆部門,組織人員來回實地調查、反復推敲每個施工細節,優化施工方案、合理組織施工,克服了協調難、作業難等諸多難題,日夜鏖戰在一線,共完成了53基新建塔基、12條便道等,為電力遷改提供了有利的作業面。

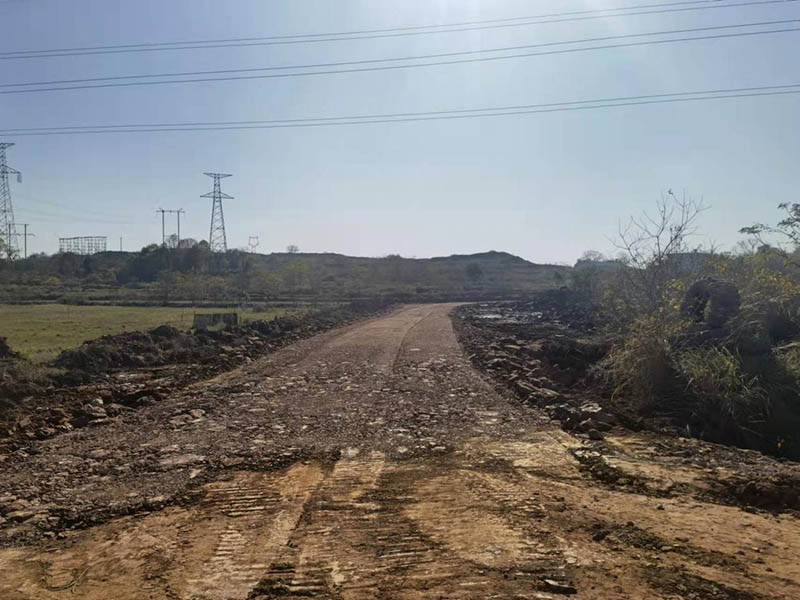

其間,項目部還主動對接蓉江建投,克服陰雨天氣,協調武陵大道施工單位按時完成修筑12條施工便道任務。其中,燕潭Ⅰ線1#塔基位于磚廠內,在征拆部門完成征拆較晚的情況下,項目部克服重重困難,順利完成了燕潭Ⅰ線1#便道搶修任務,為按時完成遷改工作爭取了寶貴時間。
武陵大道快速路220kV電力遷改工程是該項目在重大項目建設百日攻堅活動中的重要節點任務之一,遷改攻堅戰的勝利將為武陵大道快速路的建設提供有利施工條件,進一步加快項目建設的進度。
供稿:張 鵬
編輯:夏小青 李德文
編校:劉家燦 戴 輝
審核:黃家偉
贛州城投
贛州土地置業
贛州建工集團
民晟實業公司
紀檢舉報平臺
近日,隨著最后一條線的正式聯通,標志著武陵大道快速路遷改攻堅戰取得勝利:220kV電力遷改工程順利完成。
武陵大道快速路220kV電力遷改工程共有西電鐵Ⅰ線、燕潭Ⅰ線、燕潭Ⅱ線三條線路,遷改線路跨度長,同時涉及武陵大道、蓉江四路和創(chuàng )業路等眾多項目,其中,西電鐵Ⅰ線遷改需要確保不能影響贛深高鐵運行,遷改時間緊迫,任務繁重。
為加快推進遷改任務,工程管理公司武陵大道快速路項目部的黨員發揮模范帶頭攻堅克難的精神,主動對接市供電公司、遷改施工單位、蓉江建投和區征拆部門,組織人員來回實地調查、反復推敲每個施工細節,優化施工方案、合理組織施工,克服了協調難、作業難等諸多難題,日夜鏖戰在一線,共完成了53基新建塔基、12條便道等,為電力遷改提供了有利的作業面。
其間,項目部還主動對接蓉江建投,克服陰雨天氣,協調武陵大道施工單位按時完成修筑12條施工便道任務。其中,燕潭Ⅰ線1#塔基位于磚廠內,在征拆部門完成征拆較晚的情況下,項目部克服重重困難,順利完成了燕潭Ⅰ線1#便道搶修任務,為按時完成遷改工作爭取了寶貴時間。
武陵大道快速路220kV電力遷改工程是該項目在重大項目建設百日攻堅活動中的重要節點任務之一,遷改攻堅戰的勝利將為武陵大道快速路的建設提供有利施工條件,進一步加快項目建設的進度。
供稿:張 鵬
